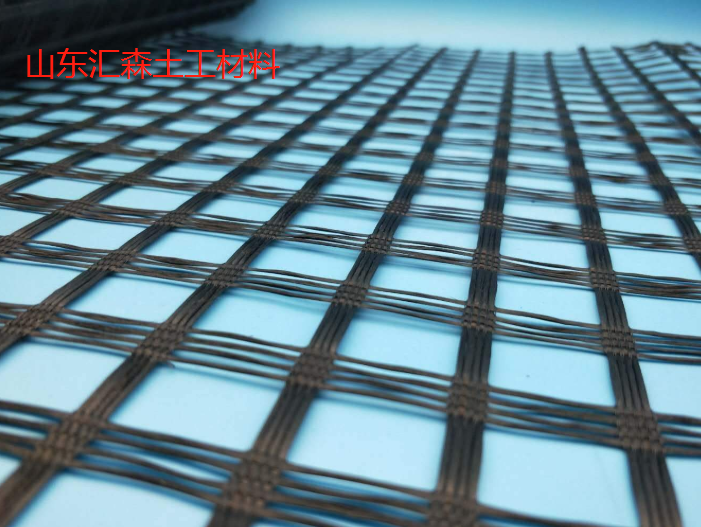

        玻纤土工格栅以玻璃纤维无碱无捻粗纱为主要原料,采用一定的编织工艺制成的网状结构材料,为保护玻璃纤维和提高整体使用性能,经过特殊的涂复处理工艺而形成新型优良的土工基材。

  特性

  (1)高抗拉强度、低延伸率——玻纤土工格栅是以玻璃纤维为原料,具有很高的抗变形能力,断裂延伸率小于3%。

  (2)无长期蠕变——作为增强材料,具备在长期荷载的情况下抵抗变形的能力即抗蠕变性是极为重要的,玻璃纤维不会发生蠕变,这保证产品能够长期保持性能。

  (3)热稳定性——玻璃纤维的熔化温度在1000℃以上,这确保了玻纤土工格栅在摊铺作业中承受热的稳定性。

  (4)与沥青混合的相容性——玻纤土工格栅在后处理工艺中涂覆的材料是针对沥青混合料设计的,每根纤维都被充分涂覆,与沥青具有很高的相容性,从而确保了玻纤土工格栅在沥青层中不会与沥青混合料产生隔离,而是牢固的结合在一起。

  (5)物理化学稳定性——经过特殊后处理剂进行涂覆处理,玻纤土工格栅能够抵抗各类物理磨损和化学侵蚀,还能抵御生物侵蚀和气候变化,保证其性能不受影响。

  (6)集料嵌锁和限制——由于玻纤土工格栅是网状结构,沥青混凝土中的集料可以贯穿其中,这样就形成了机械嵌锁。这种限制阻碍了集料的运动,使沥青混合料在受荷载的情况下能够达到更好的压实状态,更高的承重能力,更好的荷载传递性能及较小的变形。

  施工工艺

  (1)首先精确放出路基边坡线,为了保证路基宽度,每侧各加宽0.5m,把晾晒好的基底土进行整平后用25T振动压路机静压两遍,再用50T震压四遍,不平整的地方人工配合整平。

  (2)铺垫0.3m厚的中(粗)砂,人工配合机械整平后,25T的振动压路机静压两遍。

  (3)铺设土工格栅,土工格栅铺设时底面应平整、密实,一般应平铺,拉直、不得重叠,不得卷曲、扭结,相邻的两幅土工格栅需搭接0.2m,并沿路基横向对土工格栅搭接部分每隔1米用8号铁丝进行穿插连接,并在铺设的格栅上,每隔1.5-2m用U型钉固定于地面。


  (4)第一层土工格栅铺好后,开始填设第二层0.2m厚的中(粗)砂,方法:汽车运砂到工地卸于路基一侧,而后用推土机向前赶推,先把路基两侧2米范围内填筑0.1m后,把第一层土工格栅折翻上来再填上0.1米的中(粗)砂,禁止两侧向中间填筑和推进,禁止各种机械在没有填筑中(粗)砂的土工格栅上通行作业,这样能保证土工格栅平整,不起鼓,不起皱,待第二层中(粗)砂平整后,要进行水平测量,防止填筑厚度不均匀,待抄平无误后用25T振动压路机静压两遍。

  (5)第二层土工格栅施工方法同第一层方法一样,最后再填筑0.3m的中(粗)砂,填筑方法同第一层一样,用25T压路机静压两遍后,这样路基基底加固就处理完毕。

  (6)在第三层中(粗)砂碾压好后,沿线路纵向在边坡两侧各铺设土工格栅两幅,搭接0.16m,并用同样方法连接好,然后开始土方施工作业,铺设土工格栅进行边坡防护,必须每层测量出铺设的边线,每侧要保证边坡整修后土工格栅埋于边坡内0.10m。

  (7)边坡土工格栅每填筑两层土,即厚度0.8m时就需两侧同时铺设一层土工格栅,然后以此类推,直至铺到路肩表面土下。

  (8)路基填筑好后,及时进行边坡整修,并进行坡脚的干砌片石防护,对该段路基除每侧加宽0.3m外,并预留1.5%的沉落量。
